室内高尔夫模拟器从设计到落地一般要多久?完整流程一次讲清

2026-05-20 核心业务案例

  室内夫模拟器项目从方案设计到最终落地,一般需要2到4周,具体取决于装修复杂程度和设备到货时间。标准流程包括需求沟通、方案设计、施工改造、设备安装调试和交付使用。由专业团队统一负责,能大幅缩短周期并减少不确定性。

痛点: 首次接触家庭高尔夫模拟器项目的客户常常没有时间概念:整套下来要花多长时间?需要经过哪些步骤?他们担心工程会不会拖很久,或者过程中自己要频繁配合耗费精力。尤其是有些客户装模拟器是为了特定日期(比如送给家人的生日礼物、赶在某个假期前投入使用),对项目周期格外关注。如果没有大概的流程和工期指引,用户心里会没底。此外,有些人可能听说装修容易延期,对此心有顾虑,希望确定流程和时间以便做好心理预期。



专业解答: 家庭高尔夫模拟器项目的周期长短取决于方案复杂度和设备供货情况,从沟通确认到验收,大约2-4周左右,在备货完成的情况下,一般从进场地完工验收大约在10天-2周左右。下面是一个标准流程及时间节点,供您参考:

1. 需求沟通与现场测量(约1-3天):首先您需要和方案提供方充分沟通需求,包括场地情况、预算、喜好等。通常会安排一次现场测量(本地上门或您提供详细尺寸),获取房间的精确尺寸和照片。这一步很快,普通户型当天即可完成测量和需求确认。

2. 方案设计与确认,合同签订(约3-7天):设计团队根据需求制定模拟器房的初步方案,包括设备配置清单、房间布局平面图施工图,您沟通修改,可能来回调整1-2次,最终敲定设计方案和报价。这个过程通常在一周内搞定,复杂项目可能稍多几天,但不会无限拖延——专业团队都有标准CAD模板可参考,所以效率很高。双方都确认方案和报价,签订合同,打预付款。

3. 设备采购与物流(并行):在设计确定的同时,如需订购模拟器设备,会尽快下单采购。一般常见设备配件备货充足,付款后几天内即可发货;进口高端设备(如Trackman)可能需要订货时间,但通常也会在装修完成前到货。设备采购可以和下面的施工步骤并行进行,以节省总时间。

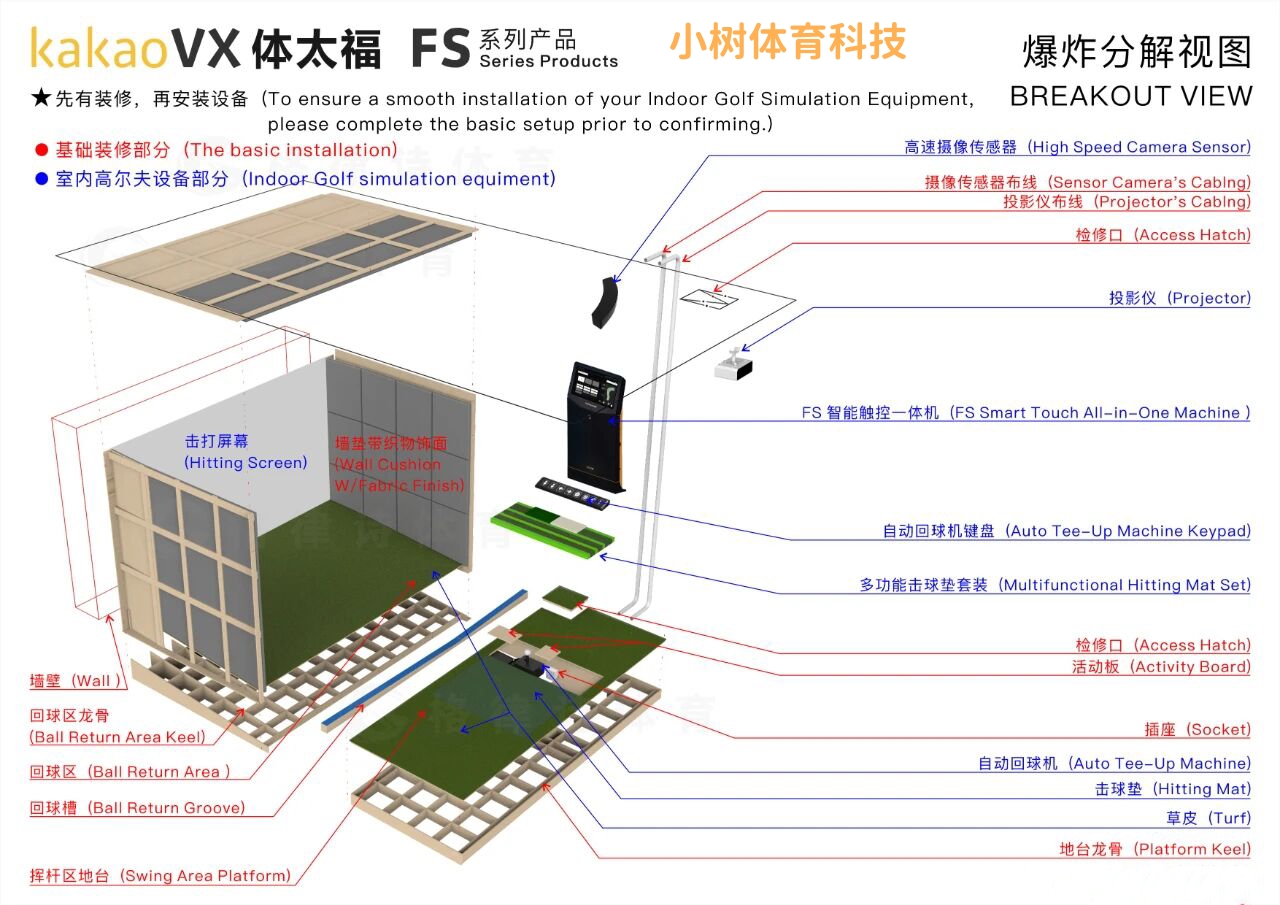

4. 施工改造阶段(约7-14天):施工队按照图纸进场施工,包括空间改造和装修。具体工期取决于工程量大小:如果只是简单安装幕布架、铺地胶、装软包,可能一周内完工;如果涉及隔音处理、定制柜体等复杂装修,可能需要两周或略多。但总的来说,一个标准的高尔夫模拟器房装修远比整套房装修简单,工期以周计而非月计。施工过程中,每完成一阶段(比如龙骨搭建、布线、地面铺装等)都会有质检,确保按计划推进。

5. 设备安装调试(约1-3天):装修收尾后,模拟器设备送达现场,由专业工程师进行安装调试。安装包括组装感应器/雷达、校准摄像头或雷达追踪、安装并对准投影仪、调试软件和课程包等。通常一两天即可全部调试到位。如果有影音/KTV设备集成,也会同步调试音响、播放器等,确保系统协同工作。

6. 培训与交付使用(1天):最后,工程师会向您演示并培训如何使用高尔夫模拟器系统,包括开关机流程、软件操作、日常保养注意事项等。您试挥杆体验没有问题后,即可签字验收。至此,项目圆满完成,您可以随时在挥杆练球了!
